Talum 1, Slovenja - 15 MW / 30 MWh
- 15 MW / 30 MWhKapacitetaTesla MegapackTehnologija
- KidričevoLokacija2020Začetek obratovanja

Pregled projekta
Drugi NGENov hranilnik in prvi sistem Tesla Megapack v širši regiji, postavljen ob Talumovi elektrolizi.

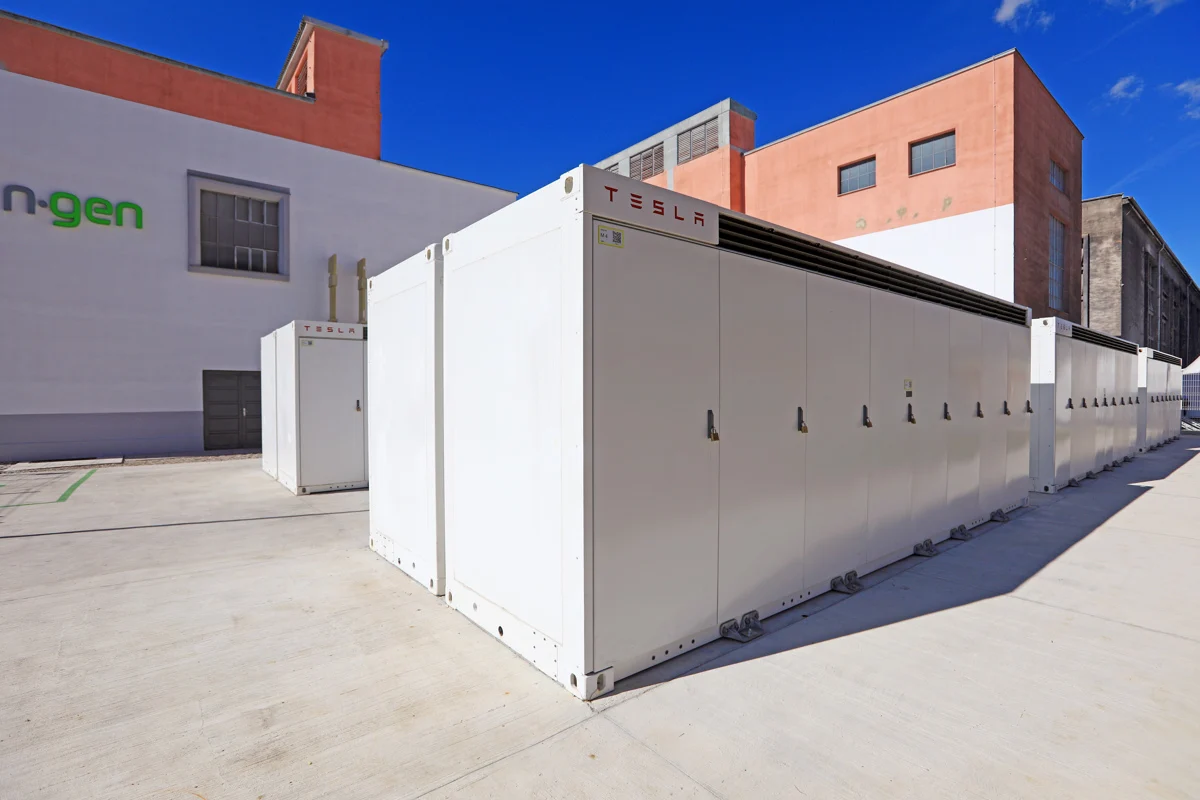

Talum 1 je bil zgrajen leta 2020 na območju proizvajalca aluminija Talum v Kidričevem. Dvanajst enot Tesla Megapack zagotavlja 15 MW priključne moči in 30 MWh zmogljivosti shranjevanja. Hranilnik so slovesno odprli 8. oktobra 2020. Takrat je bil največji v Sloveniji in v širši regiji ter prvi sistem Megapack v tem delu Evrope.
NGEN je lokacijo izbral zato, ker je Talum že imel infrastrukturo in prenosne priključke, kakršne sistem te velikosti potrebuje. Talumova elektroliza je bila desetletja največji posamični odjemalec električne energije v Sloveniji in je prevzemala približno desetino vse porabe v državi.
Talum 1 se je že prvi dan obratovanja pridružil istemu portfelju kot Jesenice. Programska oprema NGEN je oba hranilnika vodila kot en vir in tako zagotavljala približno 30 MW moči za sekundarno regulacijo frekvence.
Izziv
Leta 2020 je bilo v Sloveniji malo lokacij s priključno zmogljivostjo za hranilnik te velikosti. Talum je bil med njimi.
Malo razdelilnih transformatorskih postaj ima dovolj proste zmogljivosti za priključitev sistema te velikosti. Ojačitev omrežja, ki bi jo zagotovila, je za operaterja velik strošek. Iskanje priključnega mesta je navadno najtežji del umeščanja velikih hranilnikov.
Talum je bil izjema. Elektroliza aluminija ima velik in enakomeren odjem, priključek na območju pa je bil zgrajen zanj. Talum poleg tega upravlja zaprti distribucijski sistem. Postopke priključevanja znotraj svojega omrežja vodi sam in sam odloča o razpoložljivi zmogljivosti in primernih priključnih mestih.
Spreminjalo se je tudi to, kaj elektroenergetski sistem sploh potrebuje. Z večjim deležem vetra in sonca se omejitev seli od tega, koliko elektrike je mogoče proizvesti, k temu, kako hitro je mogoče ponudbo in povpraševanje spet uravnotežiti. Leta 2020 je izravnava še skoraj v celoti prihajala iz konvencionalnih elektrarn.
Rešitev
Strojno opremo dobavi Tesla, način obratovanja hranilnika pa določa programska oprema NGEN.
Talum 1 stoji znotraj Talumovega zaprtega distribucijskega sistema in je priključen na srednji napetosti. Dvanajst enot Megapack postavlja fizične meje: 15 MW za dve uri. Kako se ta zmogljivost izrabi, določa platforma NGEN.
Platforma spremlja razmere v omrežju in na trgu ter temu prilagaja polnjenje in praznjenje. Skupaj z Jesenicami in drugimi napravami NGEN vodi Talum 1 kot en portfelj, ki operaterju ELES zagotavlja sekundarno regulacijo frekvence in trguje na trgu z električno energijo. Hranilnik neprekinjeno nadzorujejo iz NGENovega centra vodenja v Žirovnici.
Ključni rezultati
Kaj prinaša ta projekt.
Prvi sistem Megapack v širši regiji
Talum 1 je bil prvi sistem Tesla Megapack v tem delu Evrope in ob odprtju največji hranilnik v Sloveniji.
Dve lokaciji, en vir
Talum 1 in hranilnik na Jesenicah sta obratovala kot en vir s približno 30 MW moči. Ob odprtju je NGEN navedel, da to pokriva približno polovico slovenskih potreb po sekundarni regulaciji.
Obstoječa infrastruktura v rabi
Hranilnik uporablja priključno zmogljivost in infrastrukturo, ki sta bili na industrijski lokaciji že na voljo.
Začetek središča hranilnikov
Talum 1 je bil prvi hranilnik v Kidričevem. Leta 2022 mu je sledil Talum 2, Talum 3 pa je predviden za zagon v letu 2026, s čimer bo lokacija dosegla 105 MW in 210 MWh.
