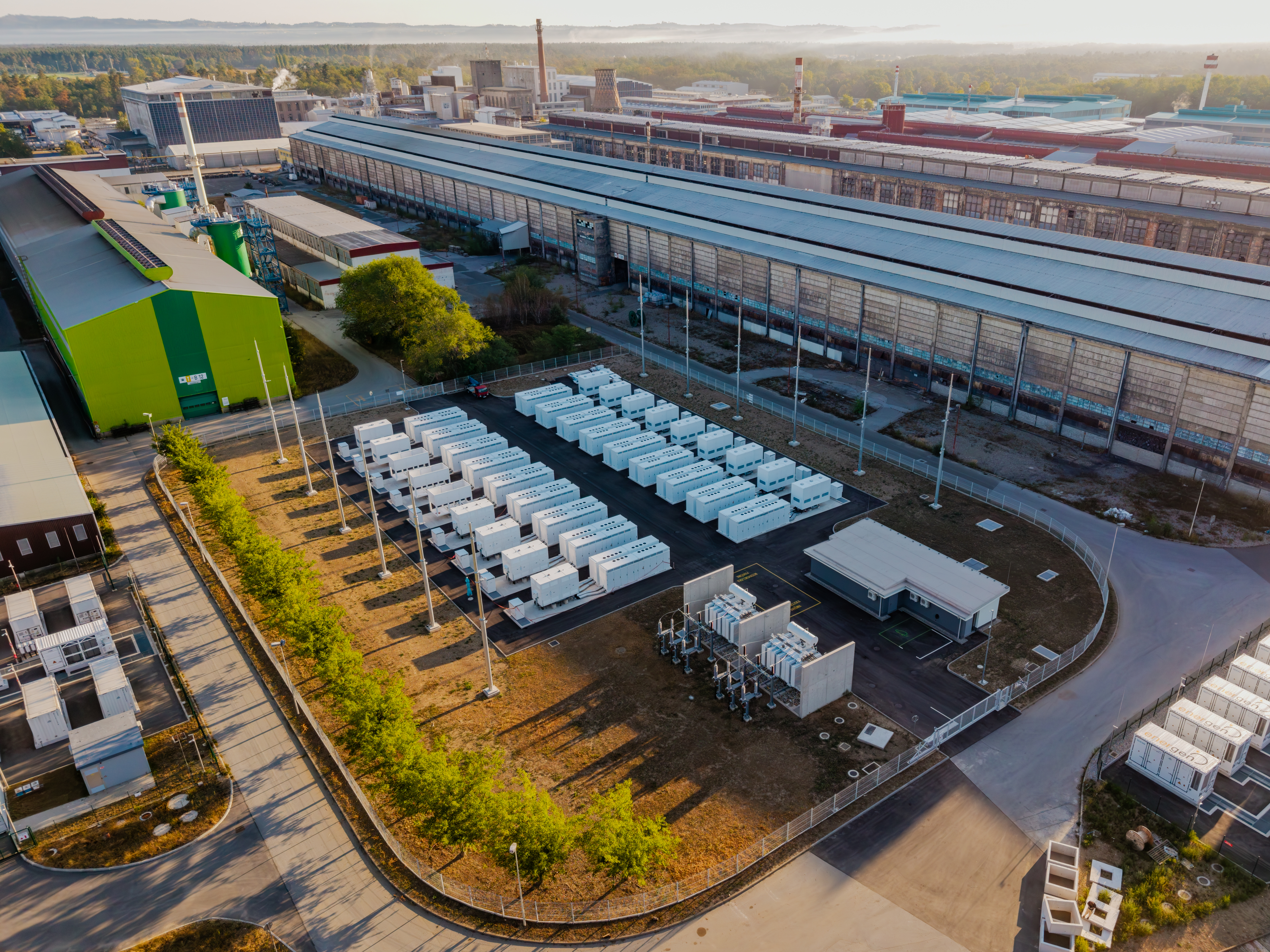

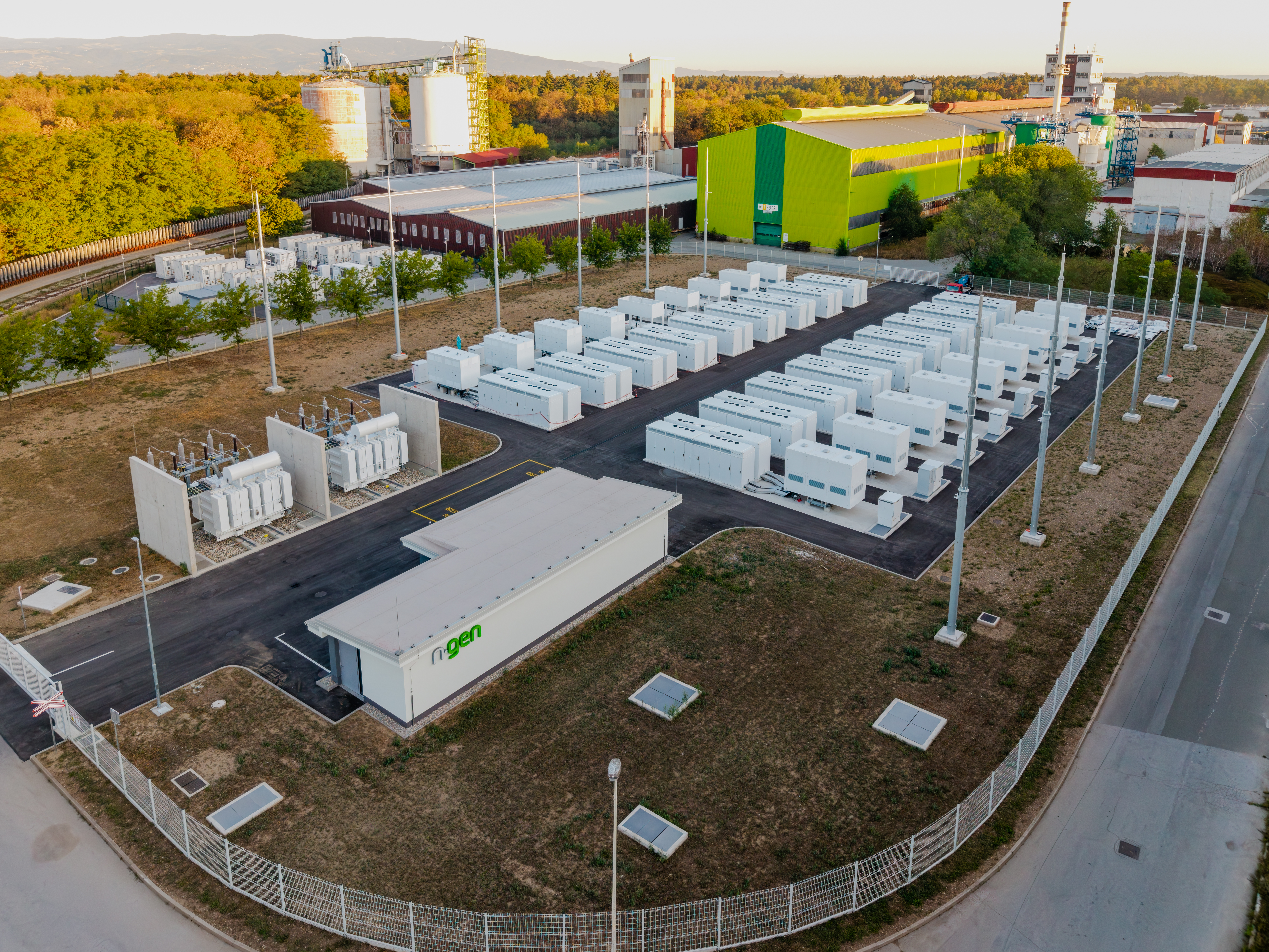

Sistemski hranilniki

Talum 3, Slovenija – 70 MW / 140 MWh

  • 70 MW / 140 MWh
    Zmogljivost
    Tesla Megapack
    Tehnologija
  • Kidričevo
    Lokacija
    November 2026
    Slovesno odprtje

Pregled projekta

Največji baterijski hranilnik v Sloveniji, priključen na prenosno omrežje na Talumu, kjer se je proizvodnja primarnega aluminija končala leta 2023.

Talum 3 je tretji NGENov hranilnik v poslovni coni Talum v Kidričevem in doslej njegov najzahtevnejši projekt v Sloveniji. Šestintrideset enot Tesla Megapack mu daje 70 MW moči in 140 MWh zmogljivosti shranjevanja. Skupaj s Talumom 1 (15 MW / 30 MWh) in Talumom 2 (20 MW / 40 MWh), ki že obratujeta, bo NGENova zmogljivost na lokaciji dosegla 105 MW in 210 MWh. Kidričevo bo s tem eno ključnih vozlišč velikih baterijskih hranilnikov v državi.

Talum je bil desetletja največji posamični odjemalec električne energije v Sloveniji in je prevzemal približno desetino vse porabe v državi. Ob polni proizvodnji je elektroliza dosegala odjem okoli 130 MW, na letni ravni več kot teravatno uro. Zaradi rastočih cen elektrike proizvodnja primarnega aluminija ni bila več konkurenčna. Celice so zaustavljali od leta 2018, marca 2023 pa se je proizvodnja končala in za seboj pustila 203 MW priključne moči z zelo majhnim odjemom.

Talum 1 in Talum 2 stojita znotraj Talumovega zaprtega distribucijskega sistema in sta priključena na srednji napetosti. Talum 3 je priključen eno napetostno raven višje, neposredno na 110 kV prenosno omrežje, ki ga upravlja ELES. Gre za samostojen hranilnik, neodvisen od katere koli proizvodne enote ali industrijskega odjema.

Izziv

Priključna zmogljivost odloči, kje je velik hranilnik sploh mogoče postaviti, in to dolgo pred zemljiščem in opremo.

Malo razdelilnih transformatorskih postaj ima dovolj proste zmogljivosti za priključitev sistema te velikosti. Ojačitev omrežja, ki bi jo zagotovila, je za operaterja velik strošek. Talumov energetik meni, da je priključno mesto najtežji del umeščanja velikih hranilnikov.

Kidričevo je izjema. Talum ima 203 MW priključne moči, zgrajene za elektrolizo. Odkar elektroliza stoji, se njegov odjem giblje med 4 in 8 MW, med poletnim kolektivnim dopustom pa pade pod 1 MW. Letna poraba je z 1.200 GWh padla pod 50 GWh, zato večina priključne zmogljivosti danes ostaja neizrabljena.

Spremenilo se je tudi to, kaj sistem od te zmogljivosti potrebuje. Proizvodnja sonca in vetra se le redko ujema s porabo iz ure v uro. Omejitev se zato seli od tega, koliko elektrike je mogoče proizvesti, k temu, kako hitro je mogoče ponudbo in povpraševanje spet uravnotežiti. Malo naprav v sistemu se odzove tako hitro, kot je danes potrebno.

Rešitev

Strojno opremo dobavi Tesla, način obratovanja hranilnika pa določa programska oprema NGEN. Talum 3 je večji od prvih dveh faz skupaj.

S 70 MW in 140 MWh Talum 3 sodi med dvourne baterijske hranilnike, kar pomeni, da lahko pri nazivni moči energijo oddaja približno dve uri. Talum mu je trajno namenil 70 MW svoje priključne zmogljivosti in NGEN-u oddal zemljišče v najem za dvajset let. Lokacija je bila zasnovana z mislijo na širitev, sistem pa je mogoče povečati na približno dvakratno sedanjo zmogljivost brez večjih posegov v osnovno infrastrukturo.

Gradnja je v glavno fazo prešla na začetku leta 2026. Vseh 36 enot je bilo na lokacijo dobavljenih med vgradnjo transformatorjev, v naslednjih mesecih pa je sledila elektromehanska integracija sistema. Maja 2026 je bilo zaključeno končno testiranje celotnega baterijskega sistema. Pomemben mejnik je sledil 13. avgusta 2026, ko so bili prvi štirje transformatorji priključeni pod napetost in je bila vzpostavljena prva aktivna povezava lokacije z elektroenergetskim omrežjem. Prevzem v obratovanje je predviden za oktober 2026, slovesno odprtje pa bo novembra 2026.

Ko bo hranilnik v obratovanju, ga bo vodila NGENova lastna energetska platforma, ki združuje upravljanje hranilnikov, trgovanje z električno energijo in sistemske storitve. Platforma sproti spremlja stanje hranilnika, razmere na trgu in potrebe sistema ter na tej podlagi določa polnjenje, praznjenje in moč, ponujeno posameznemu trgu. Vse tri faze Taluma bo vodila kot en portfelj. Zmogljivost se bo selila med sistemskimi storitvami in kratkoročnim trgovanjem, kakor se bodo spreminjale cene in razmere v sistemu, noben megavat pa v istem obdobju ne bo ponujen dvema produktoma.

S 70 MW razpoložljive moči se bo Talum 3 na spremembe v omrežju odzval skoraj v hipu. Operaterju ELES bo zagotavljal sistemske storitve, regulacijo frekvence, izravnavanje konic in časovno razporejanje energije. Storitve avtomatske regulacije NGEN sistemskemu operaterju zagotavlja že od leta 2018, Talum 3 pa bo to zmogljivost zaradi svojega obsega pomembno nadgradil.

Ključni rezultati

Kaj prinaša ta projekt.

Največji hranilnik v Sloveniji

S 70 MW in 140 MWh bo Talum 3 največji baterijski hranilnik v Sloveniji.

Neizrabljena priključna zmogljivost spet v rabi

Priključek z 203 MW, zgrajen za elektrolizo aluminija, se znova uporablja za hranjenje energije, 70 MW pa je trajno namenjenih Talumu 3.

Neposredna priključitev na prenosno omrežje

Talum 3 je na prenosno omrežje ELES priključen na 110 kV, eno napetostno raven višje od prvih dveh faz. Storitve avtomatske regulacije NGEN operaterju zagotavlja že od leta 2018.

Zasnovan za širitev

Sistem je mogoče povečati na približno dvakratno zmogljivost brez večjih posegov v osnovno infrastrukturo.
